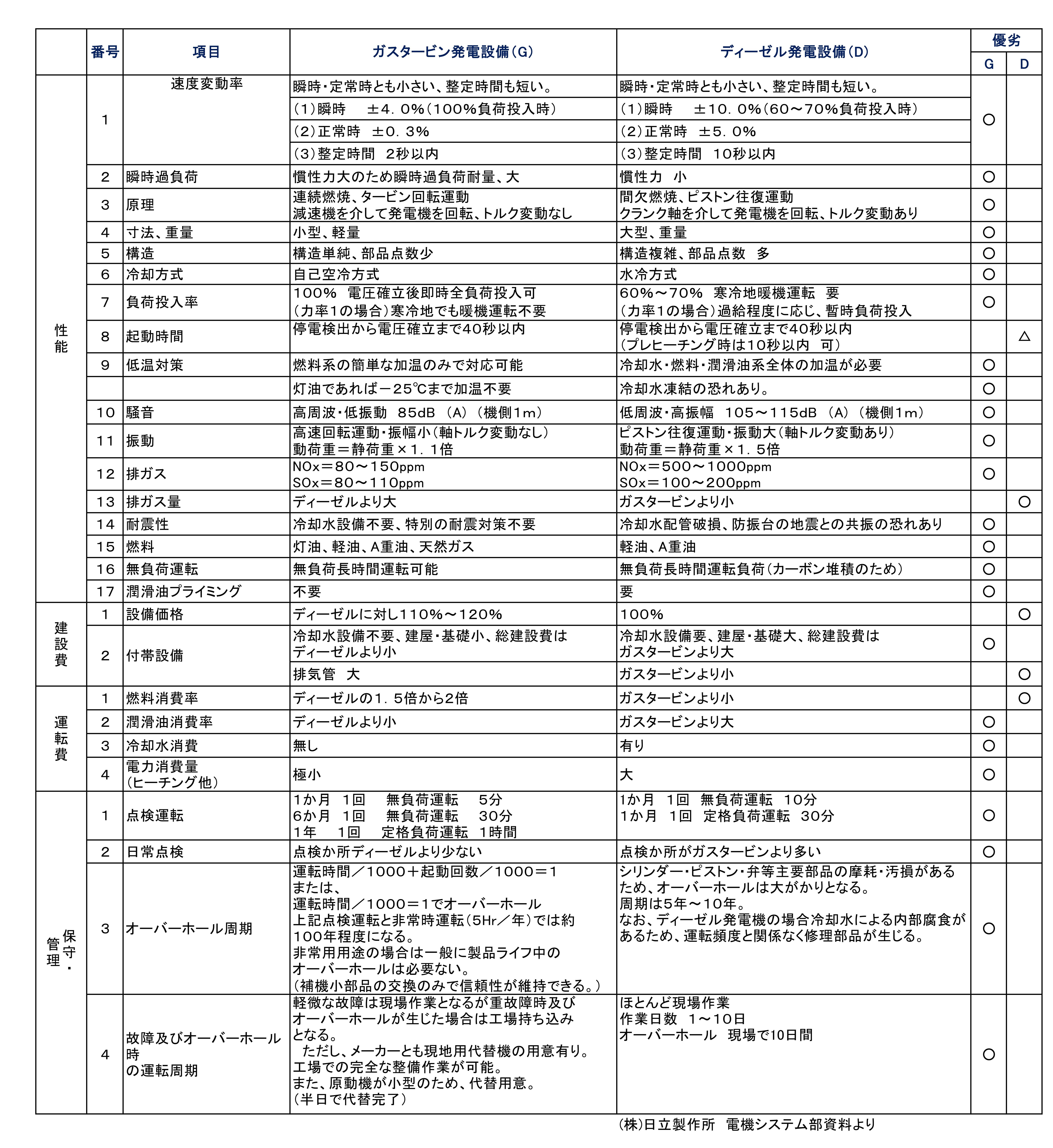

番号 |
項目 |
ガスタービン発電設備(G) |
ディーゼル発電設備(D) |
優劣 |
G |
D |
性能 |
1 |
速度変動率 |
瞬時・定常時とも小さい、整定時間も短い。 |
瞬時・定常時とも小さい、整定時間も短い。 |
○ |
|
(1)瞬時 ±4.0%(100%負荷投入時) |
(1)瞬時 ±10.0%(60~70%負荷投入時) |
(2)正常時 ±0.3% |
(2)正常時 ±5.0% |
(3)整定時間 2秒以内 |
(3)整定時間 10秒以内 |
2 |
瞬時過負荷 |
慣性力大のため瞬時過負荷耐量、大 |
慣性力 小 |
○ |
|
3 |
原理 |
連続燃焼、タービン回転運動 |
間欠燃焼、ピストン往復運動 |
○ |
|
減速機を介して発電機を回転、トルク変動なし |
クランク軸を介して発電機を回転、トルク変動あり |
4 |
寸法、重量 |
小型、軽量 |
大型、重量 |
○ |
|
5 |
構造 |
構造単純、部品点数少 |
構造複雑、部品点数 多 |
○ |
|
6 |
冷却方式 |
自己空冷方式 |
水冷方式 |
○ |
|
7 |
負荷投入率 |
100% 電圧確立後即時全負荷投入可 |
60%~70% 寒冷地暖機運転 要 |
○ |
|
(力率1の場合)寒冷地でも暖機運転不要 |
(力率1の場合)過給程度に応じ、暫時負荷投入 |
8 |
起動時間 |
停電検出から電圧確立まで40秒以内 |
停電検出から電圧確立まで40秒以内 |
|
△ |
|
(プレヒーチング時は10秒以内 可) |
9 |
低温対策 |
燃料系の簡単な加温のみで対応可能 |
冷却水・燃料・潤滑油系全体の加温が必要 |
○ |
|
|
|
灯油であれば-25℃まで加温不要 |
冷却水凍結の恐れあり。 |
○ |
|
10 |
騒音 |
高周波・低振動 85dB (A) (機側1m) |
低周波・高振幅 105~115dB (A) (機側1m) |
○ |
|
11 |
振動 |
高速回転運動・振幅小(軸トルク変動なし) |
ピストン往復運動・振動大(軸トルク変動あり) |
○ |
|
動荷重=静荷重×1.1倍 |
動荷重=静荷重×1.5倍 |
12 |
排ガス |
NOx=80~150ppm |
NOx=500~1000ppm |
○ |
|
SOx=80~110ppm |
SOx=100~200ppm |
13 |
排ガス量 |
ディーゼルより大 |
ガスタービンより小 |
|
○ |
14 |
耐震性 |
冷却水設備不要、特別の耐震対策不要 |
冷却水配管破損、防振台の地震との共振の恐れあり |
○ |
|
15 |
燃料 |
灯油、軽油、A重油、天然ガス |
軽油、A重油 |
○ |
|
16 |
無負荷運転 |
無負荷長時間運転可能 |
無負荷長時間運転負荷(カーボン堆積のため) |
○ |
|
17 |
潤滑油プライミング |
不要 |
要 |
○ |
|
建設費 |
1 |
設備価格 |
ディーゼルに対し110%~120% |
100% |
|
○ |
2 |
付帯設備 |
冷却水設備不要、建屋・基礎小、総建設費はディーゼルより小 |
冷却水設備要、建屋・基礎大、総建設費はガスタービンより大 |
○ |
|
排気管 大 |
ガスタービンより小 |
|
○ |
運転費 |
1 |
燃料消費率 |
ディーゼルの1.5倍から2倍 |
ガスタービンより小 |
|
○ |
2 |
潤滑油消費率 |
ディーゼルより小 |
ガスタービンより大 |
○ |
|
3 |
冷却水消費 |
無し |
有り |
○ |
|
4 |
電力消費量
(ヒーチング他) |
極小 |
大 |
○ |
|
保守・
管理 |
1 |
点検運転 |
1か月 1回 無負荷運転 5分 |
1か月 1回 無負荷運転 10分 |
○ |
|
6か月 1回 無負荷運転 30分 |
1か月 1回 定格負荷運転 30分 |
1年 1回 定格負荷運転 1時間 |
|
2 |
日常点検 |
点検か所ディーゼルより少ない |
点検か所がガスタービンより多い |
○ |
|
3 |
オーバーホール周期 |
運転時間/1000+起動回数/1000=1 |
シリンダー・ピストン・弁等主要部品の摩耗・汚損があるため、オーバーホールは大がかりとなる。
周期は5年~10年。なお、ディーゼル発電機の場合冷却水による内部腐食があるため、運転頻度と関係なく修理部品が生じる。 |
○ |
|
または、 |
運転時間/1000=1でオーバーホール |
上記点検運転と非常時運転(5Hr/年)では約 |
100年程度になる。 |
非常用用途の場合は一般に製品ライフ中の |
オーバーホールは必要ない。 |
(補機小部品の交換のみで信頼性が維持できる。) |
4 |
故障及びオーバーホール時
の運転周期 |
軽微な故障は現場作業となるが重故障時及びオーバーホールが生じた場合は工場持ち込みとなる。 ただし、メーカーとも現地用代替機の用意有り。工場での完全な整備作業が可能。また、原動機が小型のため、代替用意。(半日で代替完了) |
ほとんど現場作業
作業日数 1~10日
オーバーホール 現場で10日間 |
○ |
|
|
|
|
|
(株)日立製作所 電機システム部資料より |
|
|
|
|
|
|
|
|
|
